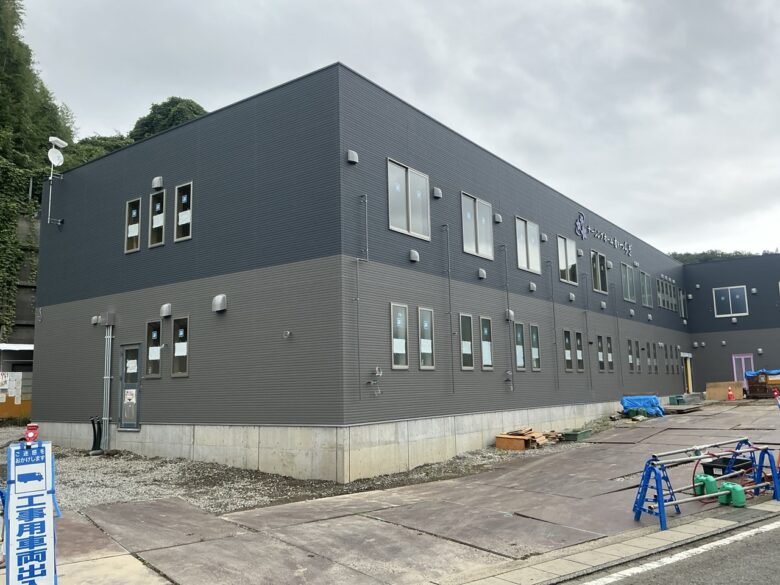

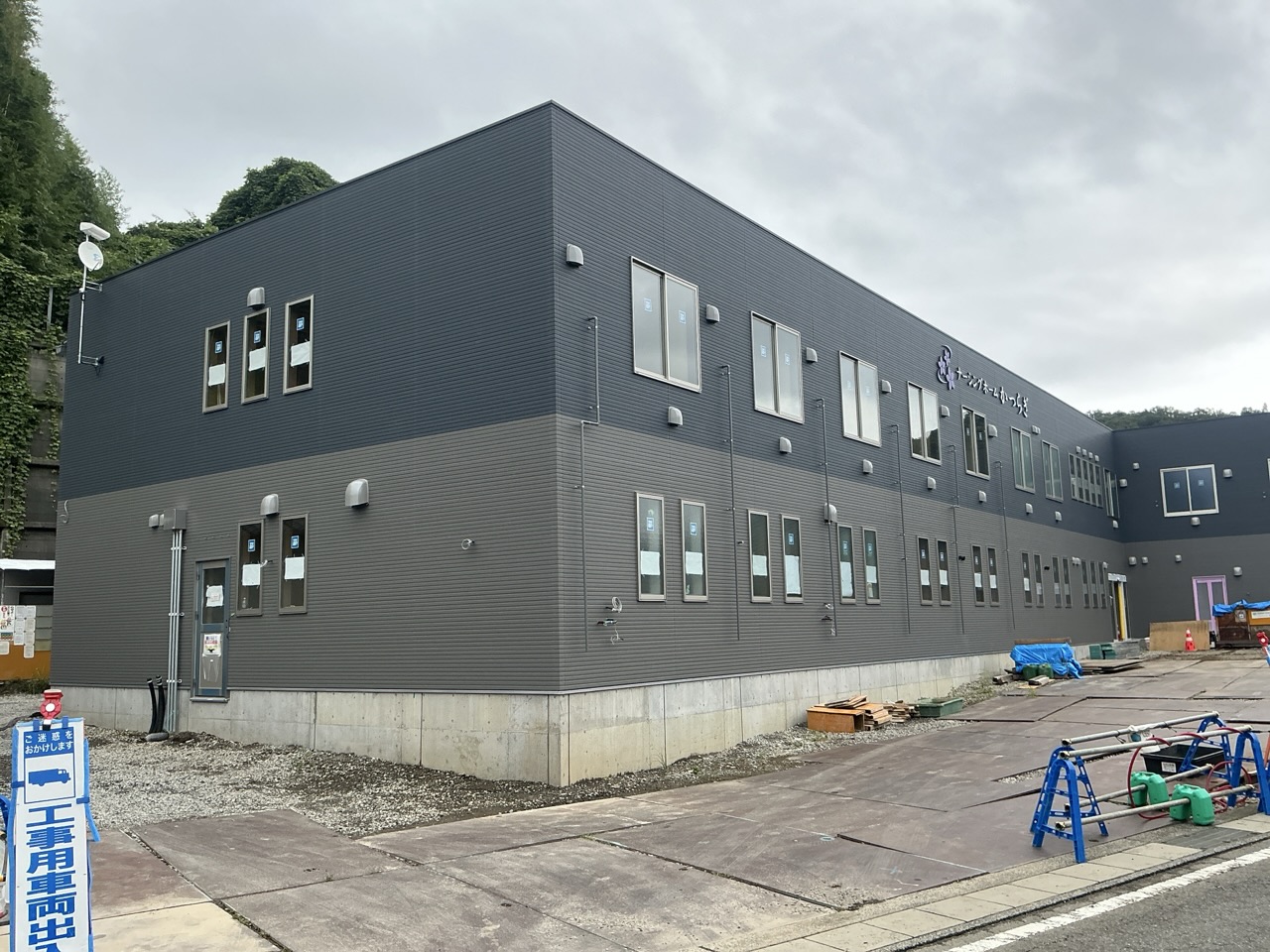

(仮称)ナーシングホームかつらぎ 新築工事 9月工事状況

(仮称)ナーシングホームかつらぎ新築工事 9月工事状況



今月は建物内部の景観を決める壁や天井の「内装仕上げ工事」や、建物外部の環境を整える「外構工事」を中心に作業を行いました。



【9月の施工実績:内装工事・内装仕上げ工事・外構工事】

9月は建物内部の景観を決める内装仕上げ工事と、建物外部の敷地を整える外構工事を中心に行いました。

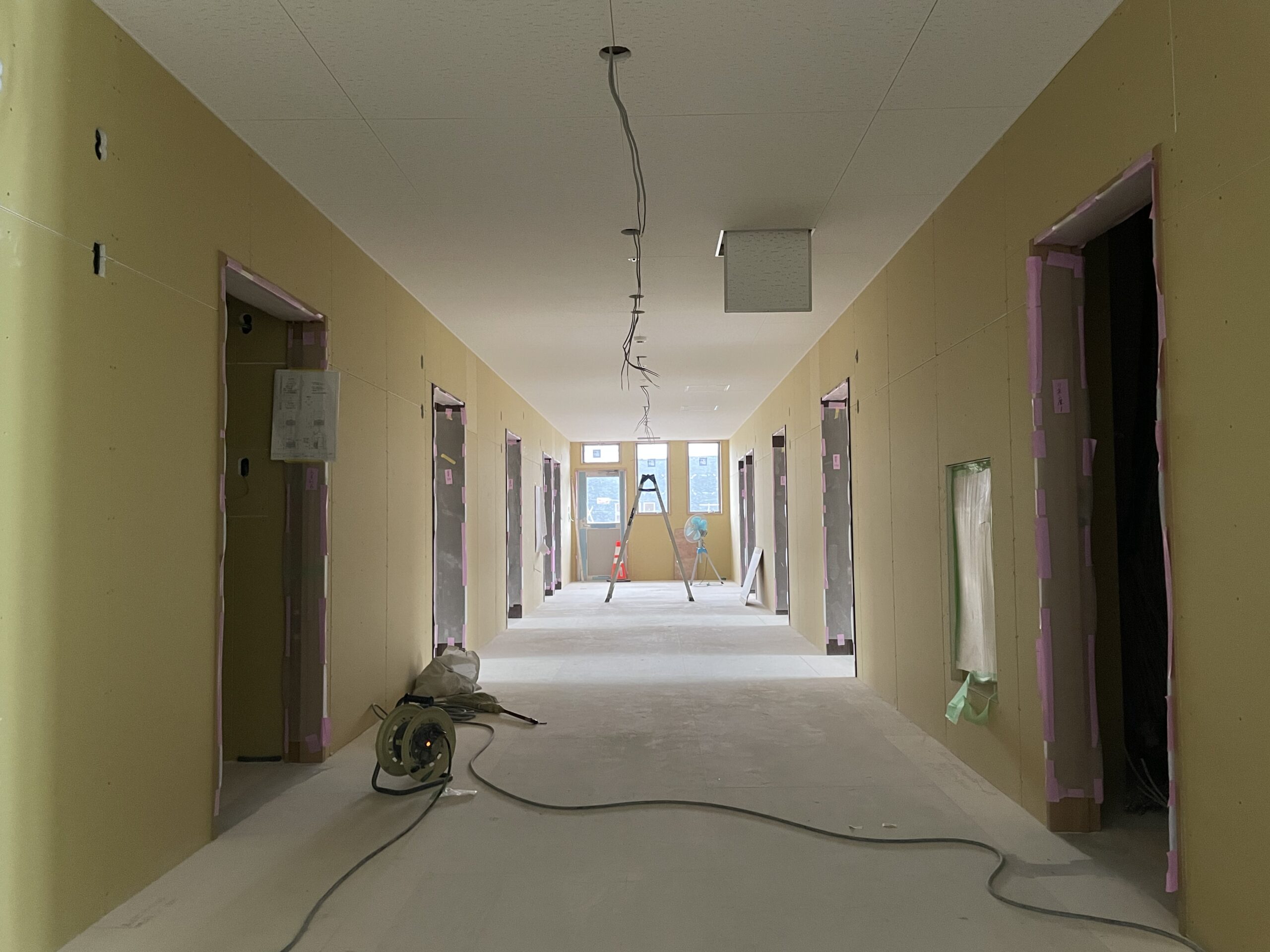

上旬: 2階の壁石膏ボード貼りを終えた後、天井の下地組を行いました。外構工事では南西部を中心に見切や桝(ます)、側溝などの各種コンクリート打設を行いました。

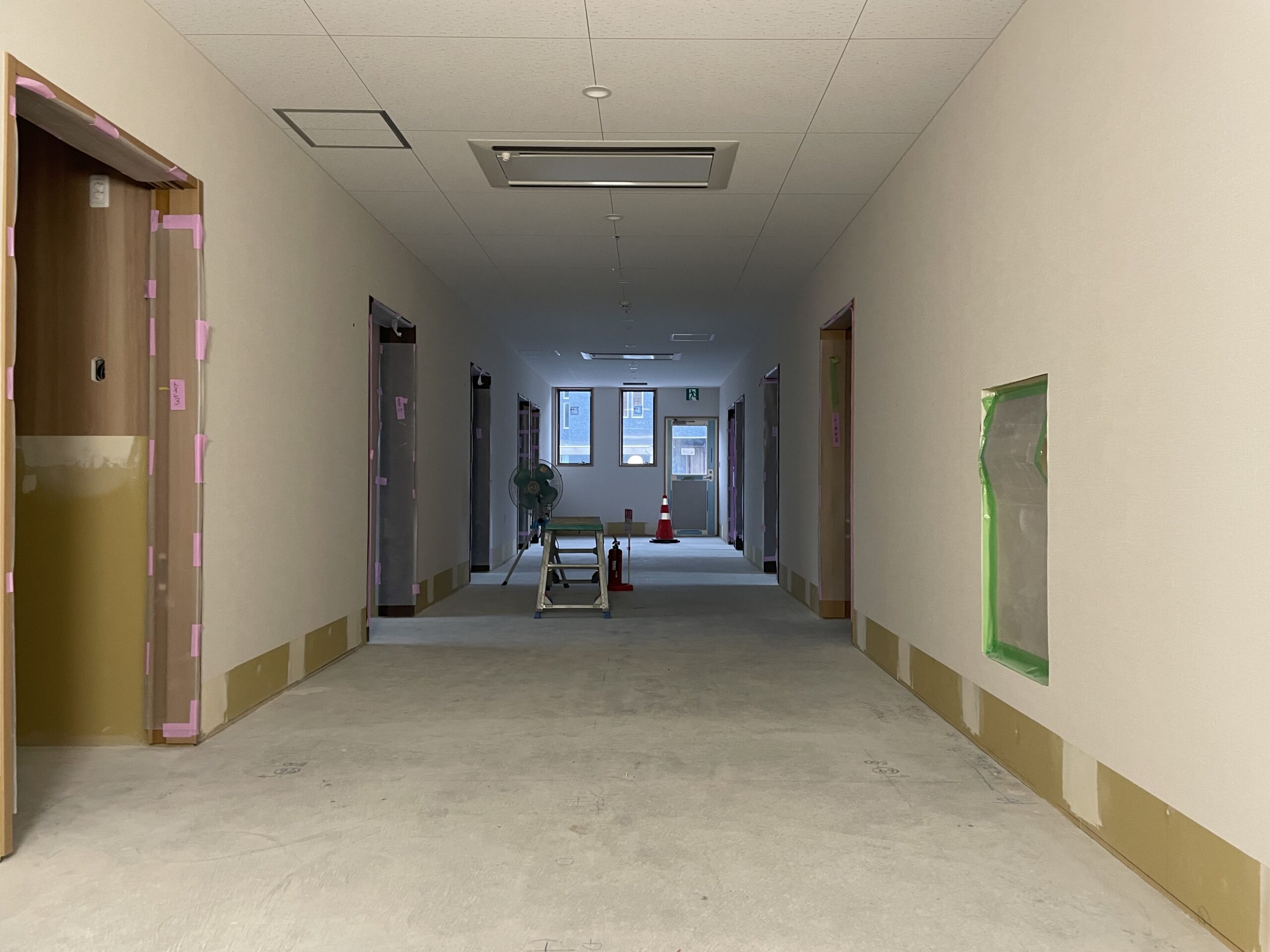

中旬: 2階の天井ボード貼りを行いました。また、1階にて仕上げとなる壁紙(クロス)貼りの下地処理を行いました。建物外部では仮設足場を解体し、南側の砕石敷き込みや側溝・桝の設置を行っていきました。

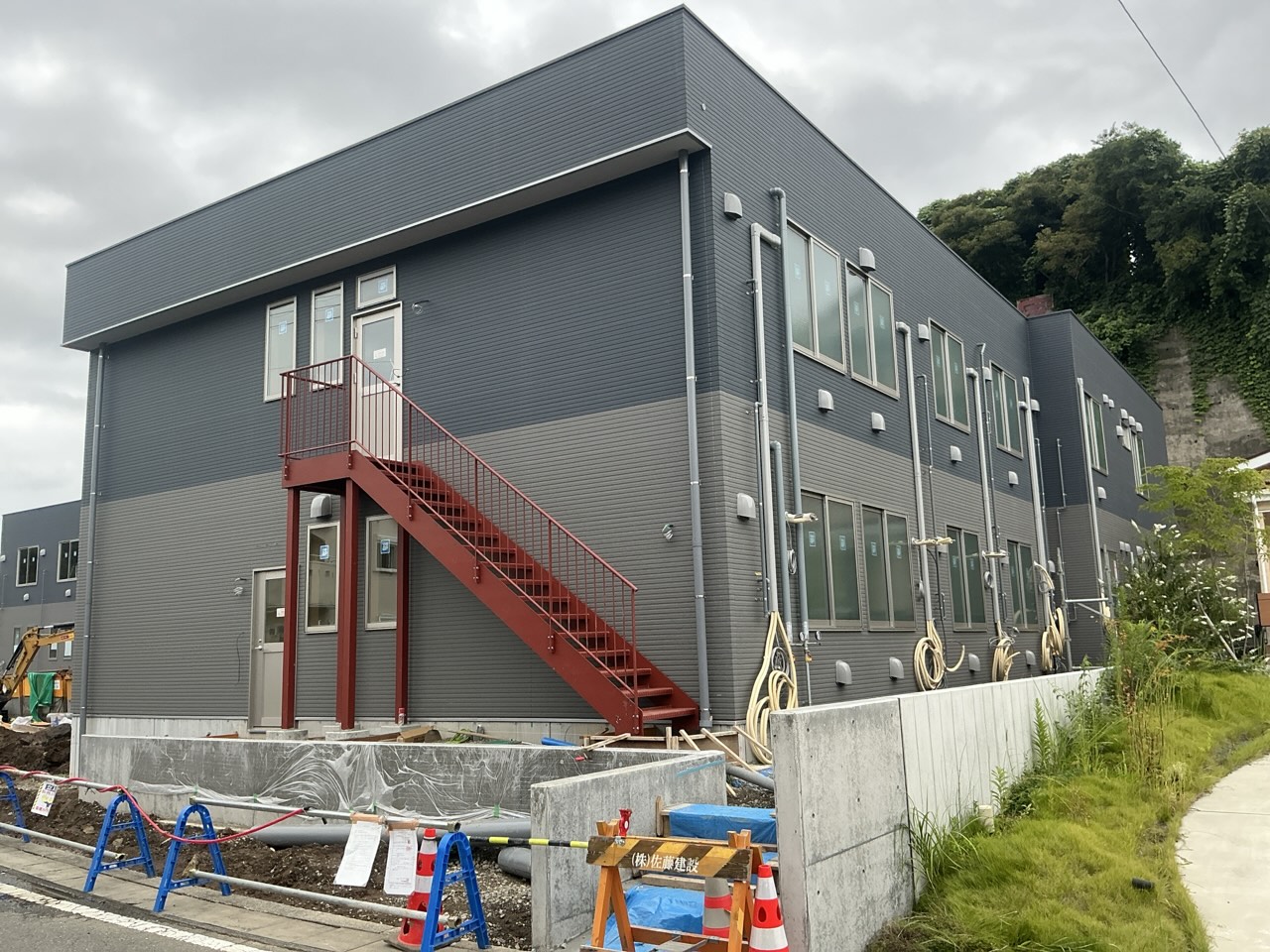

下旬: 天井のボード貼りを終えた後、2階の壁紙下地処理を中旬に引き続き行いました。外構工事は車寄せや擁壁の施工を中心に行い、各種仮設材を撤去した後に南・東側の地盤調整を行いました。



【10月の施工予定:内装仕上げ工事・外構工事】 10月は引き続き建物内部にて内装仕上げ工事を行い、各所の仕上げとなる塗装、家具設置、木工事を平行して進めていきます。建物外部では9月に引き続き外構工事を行います。

上旬: 1・2階の壁紙貼りの下地処理・貼り付けを行います。また、1階にて床の高さを整えるレベリング材の打設を行います。現場南側では車寄せの設置と見切りのコンクリート打設を同時進行で行います。

中旬: 1階の床仕上げとなる長尺シート貼り、2階では床の下地処理を行います。あわせて扉の取り付けや塗装作業も進めます。建物外部では、東側にてU字溝の据付準備を行うほか、北西部の側溝や桝の据付を行います。

下旬: 2階床の長尺シート貼りを中心に、各部屋への家具設置、廊下・階段部の手摺取り付けなどを行います。外構工事では土間コンクリート打設やアスファルト舗装に向けた地盤調整、砕石の敷き込みを行います。



当現場の工期も竣工まで残り2か月となり、工事もいよいよ仕上げの工程が多くなってまいりました。お客様にご満足いただけるよう、これまで通り徹底した品質管理を心掛け、近隣の皆様への配慮を忘れることなく安全第一で作業を行ってまいります。何卒よろしくお願い申し上げます。
