令和7年度(仮称)愛鷹地区センター建築主体工事 7月工事状況

工事名:令和7年度(仮称)愛鷹地区センター建築主体工事

7月は2工区の基礎コンクリート打設工事から鉄骨の建方まで行いました。

配筋や型枠建込の作業時、鉄骨建方作業時に揚重機を使用しての作業がありましたが、

資材落下災害等無く作業完了することができました。

8月は、1、2階のスラブコンクリート打設工事及び外装工事、屋根工事がメインとなります。

ポンプ車での打設作業時やクレーンを使用しての揚重作業時、吊り荷の落下防止や、

付近の人払いを徹底して作業を行います。

8月も引き続き無事故・無災害で現場を進めていけるよう注意していきます。

7月主な作業内容
7/1  2工区基礎CON打設完了
7/7  基礎型枠脱型完了
7/8  基礎足場解体完了
7/10 埋戻し完了
7/14 ピットスラブ張り完了
7/15 外部足場組立完了

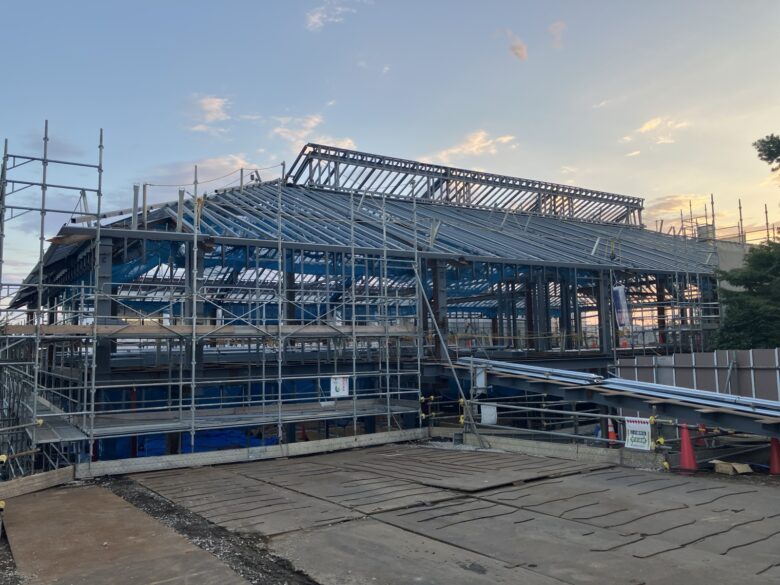

7/29 鉄骨建方完了

8月主な作業内容

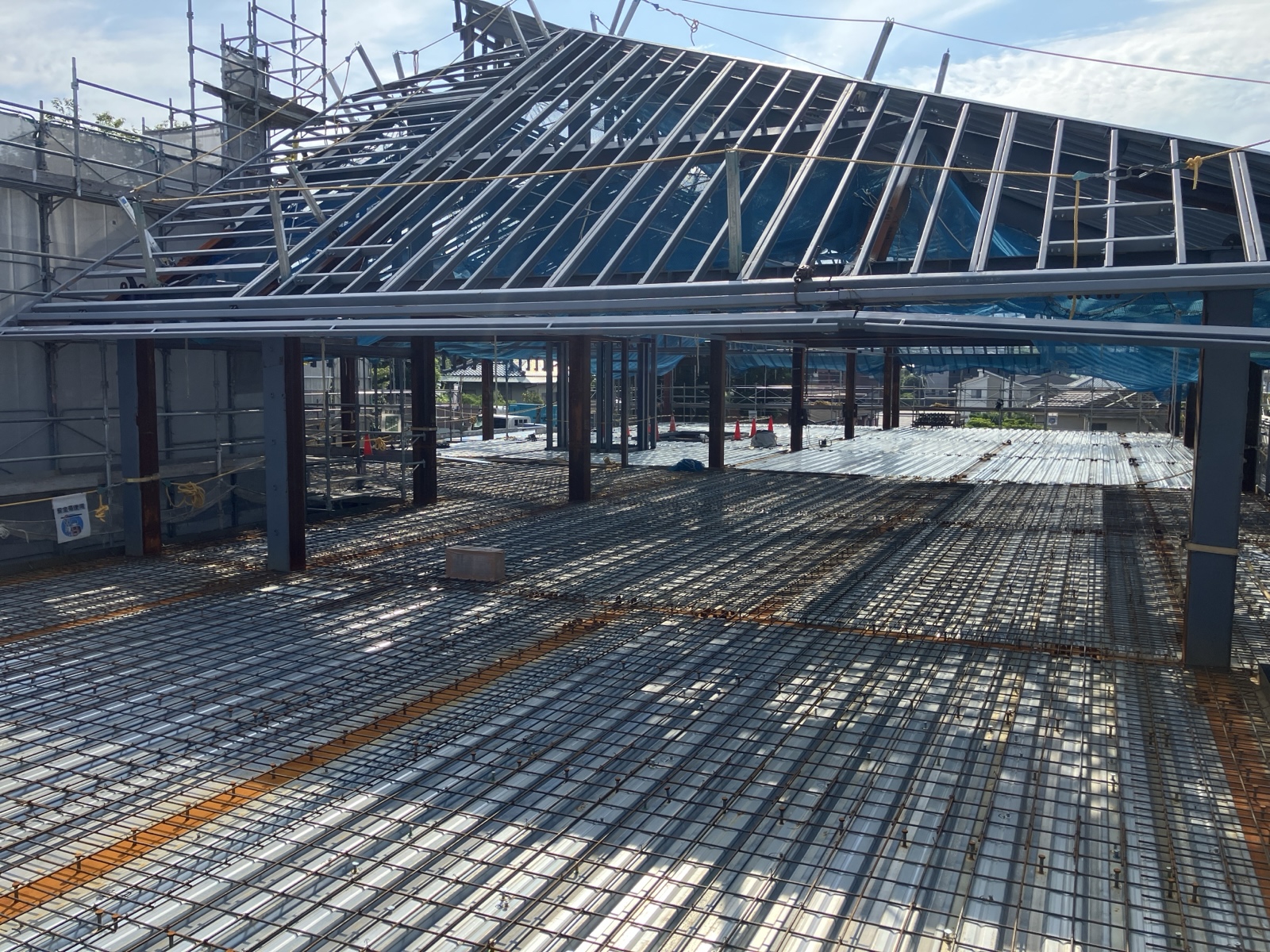

8/4~ 2工区スラブ配筋開始
8/13~ スラブ土間止め、段差枠取付
8/18 2階スラブコンクリート打設
8/19 1階スラブコンクリート打設
8/21~ ALCパネル、屋根葺き開始
8/26 機械基礎コンクリート打設
8/31~ 設備スペース鉄骨
