令和7年度(仮称)愛鷹地区センター建築主体工事 6月工事状況

工事名:令和7年度(仮称)愛鷹地区センター建築主体工事

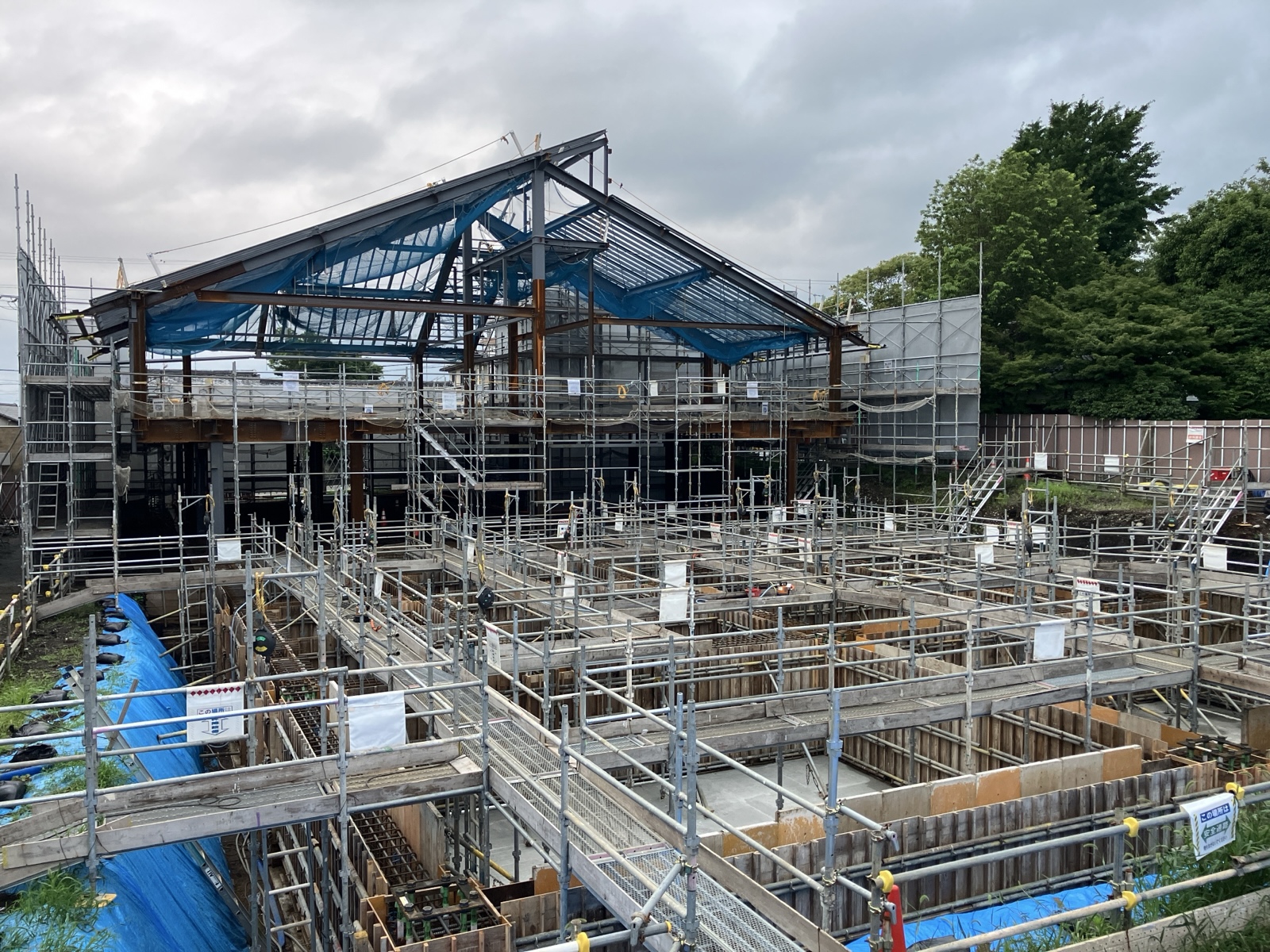

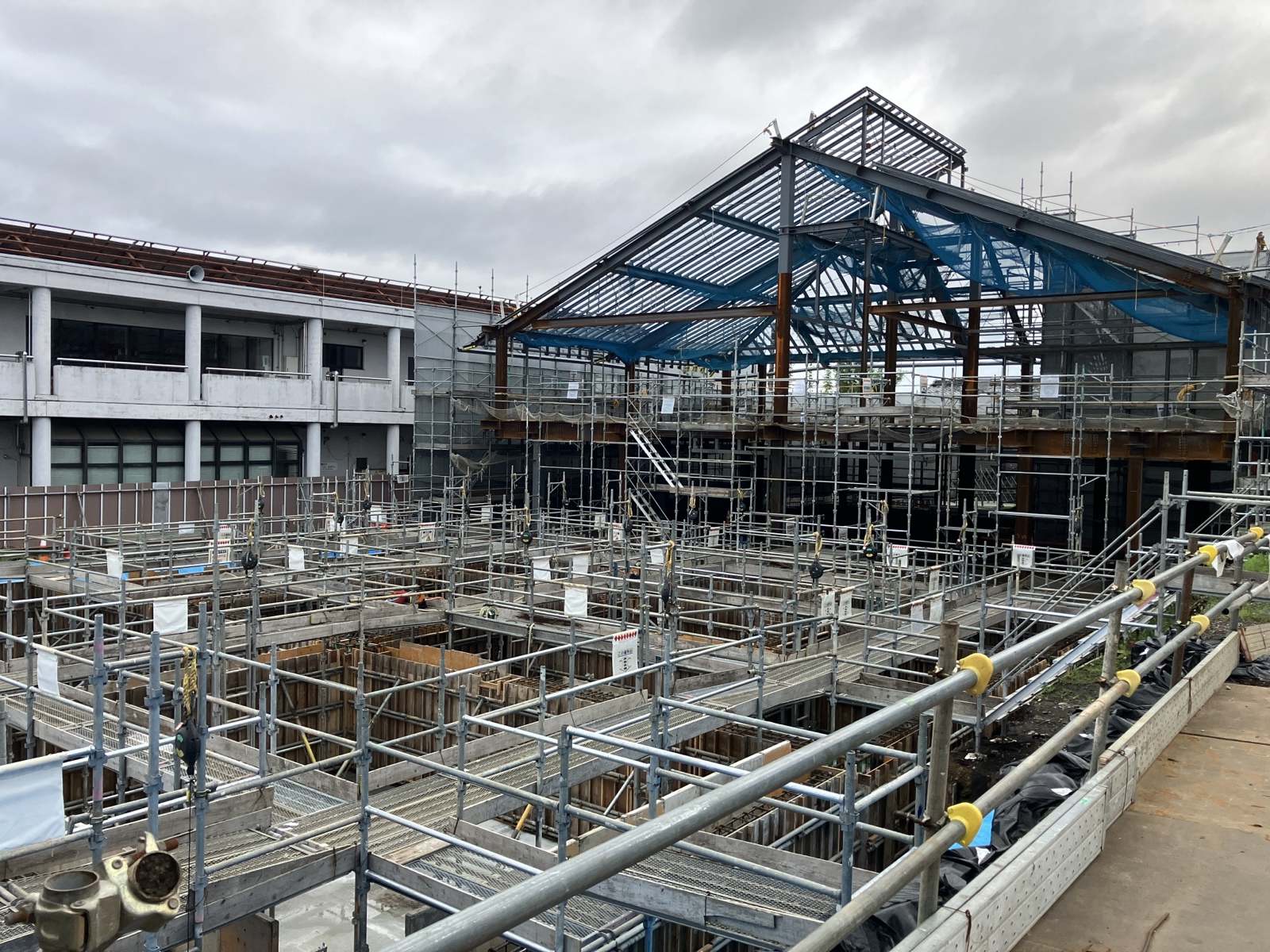

6月は基礎工事を行いました。
基礎工事では配筋や型枠建込の作業時、揚重機を使用しての作業がありましたが、資材落下災害等無く作業完了することができました。

7月は、2工区の埋戻し及び鉄骨建方がメインとなります。
バックホーを使用しての埋戻し作業や、クレーンを使用しての揚重作業時、吊り荷の落下防止や、付近の人払いを徹底して作業を行います。
7月も引き続き無事故・無災害で現場を進めていけるよう注意していきます。



6月主な作業内容
6/4  二工区捨CON打設
6/11  基礎足場組立完了
6/15  基礎配筋完了
6/18  基礎底盤CON打設
6/29  基礎型枠建込完了



7月主な作業内容
7/1  基礎CON打設
7/3~ 基礎型枠解体
7/8~ 2工区埋戻し
7/13~ スラブ張り
7/15~ 外部足場組立
7/20~ 鉄骨建方
