(仮称)ナーシングホームかつらぎ 新築工事 3月工事状況

(仮称)ナーシングホームかつらぎ 新築工事 3月度工事状況



先月に続き、現場は順調に進行しております。3月はいよいよ建物本体を支えるための重要な「基礎工程」へと移り変わりました。



【3月の施工内容:地盤改良・基礎工事】

今月は建物の安全性を左右する、足元を固める作業を中心に行いました。

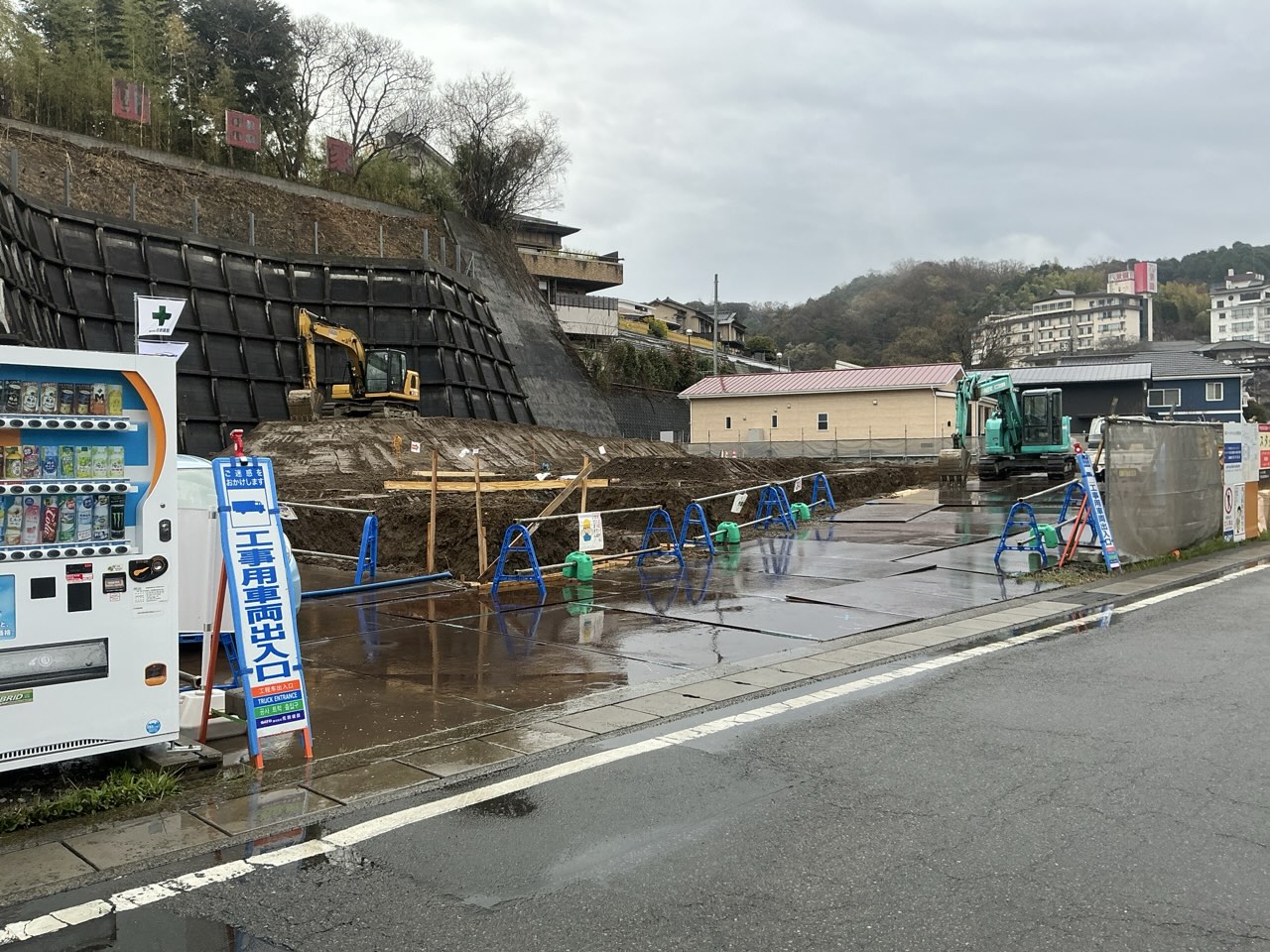

  • 上旬:地盤改良工事(継続) 先月より引き続き、地盤を強固にするための改良工事を行い、無事に完了いたしました。

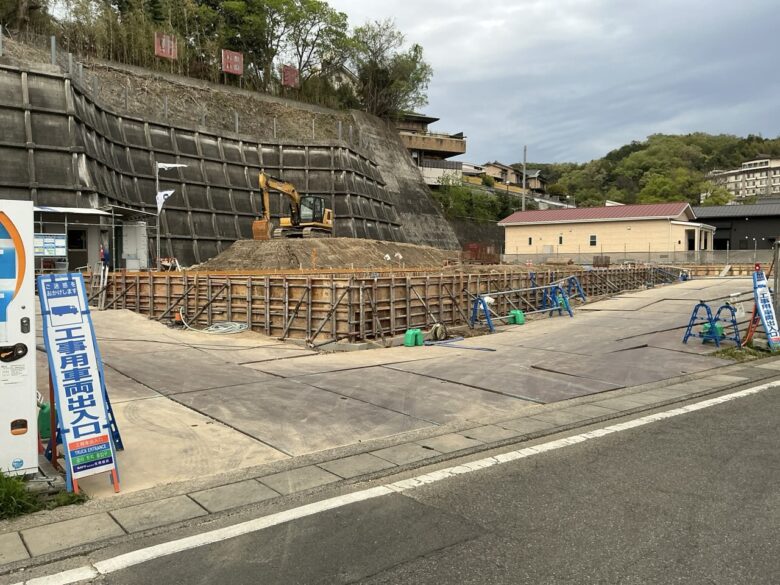

  • 中旬:躯体工事開始(土工事)基礎を造るための土工事を行いました。

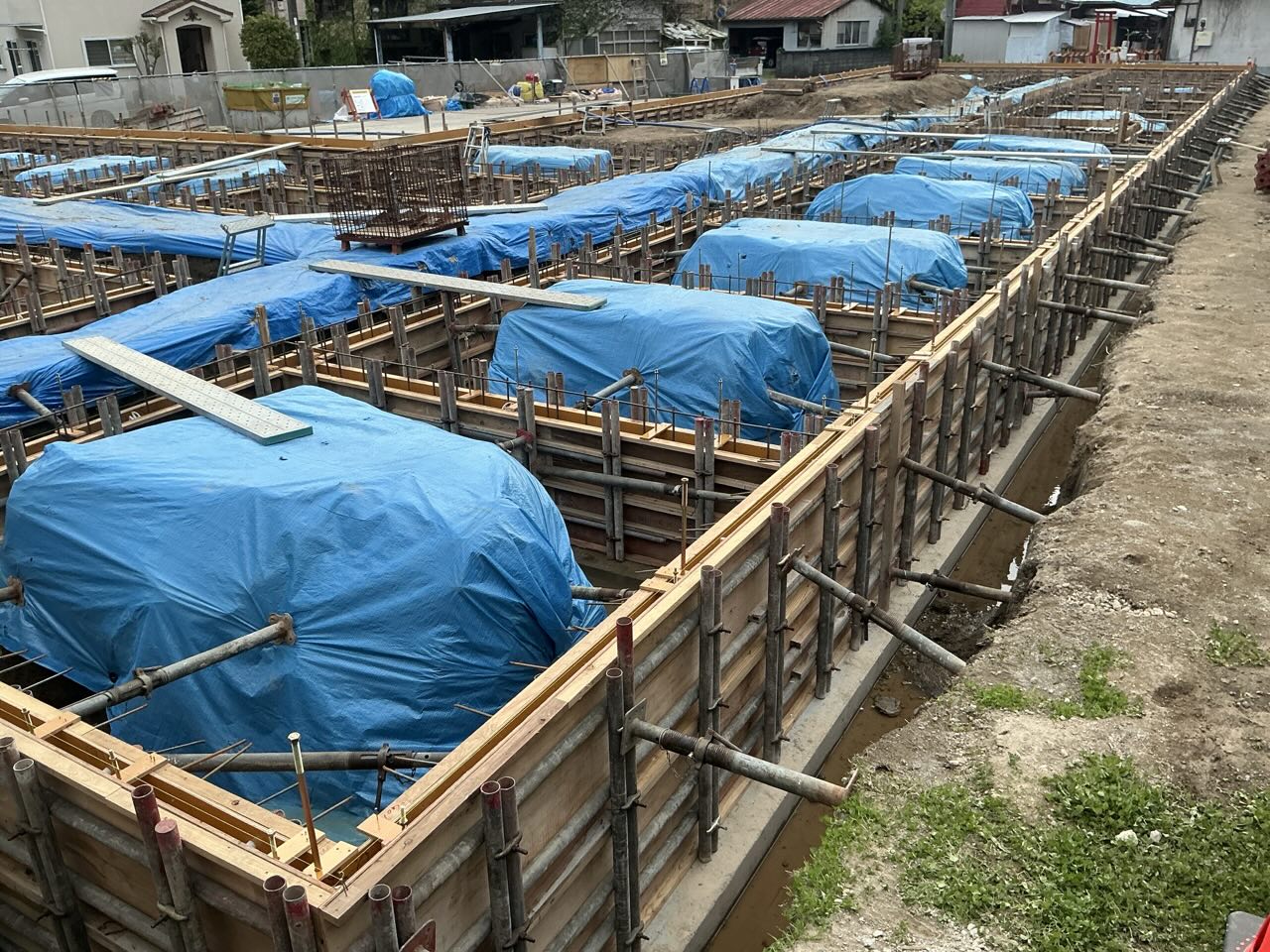

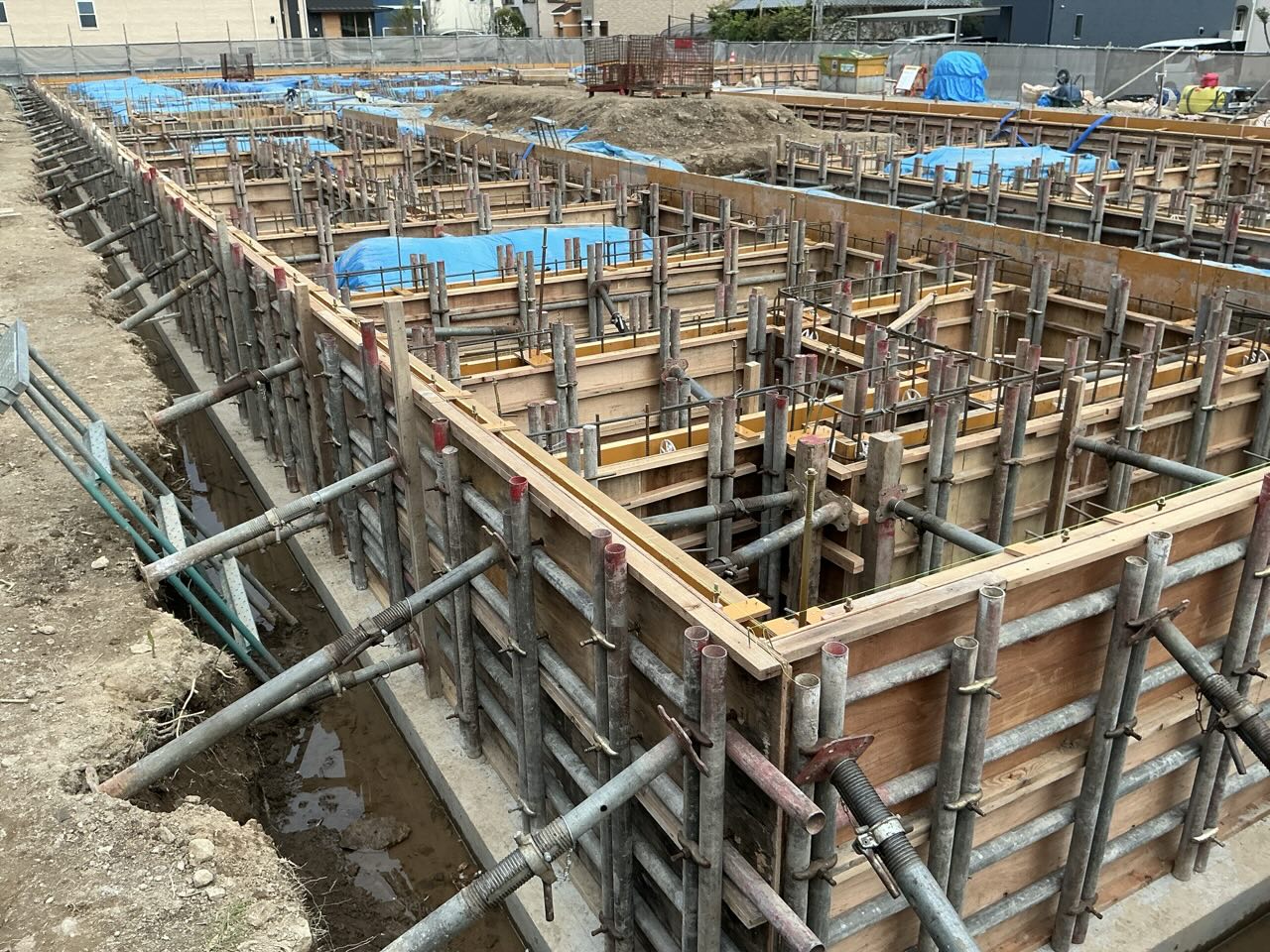

  • 下旬:捨てコンクリート打設・鉄筋および型枠工事 基礎の位置出しのための「捨てコンクリート」を打ち、その後、骨組みとなる鉄筋の組み上げと、コンクリートを流し込む器となる型枠の設置を進めました。
  •

【4月の施工予定】

4月は基礎工事の山場を迎え、いよいよ建物の形がはっきりと見えてくる工程に入ります。

  • 上旬: 基礎の立ち上がり部分へのコンクリート打設
  • 中旬: 型枠の脱型(取り外し)および、Pコン跡などの細かな補修作業
  • 下旬: 建物内部の床(土間)を造るための埋め戻し作業
  •

工事が始まってまだ日が浅いですが、現場スタッフ一同、常に「安全第一」を念頭に置き、丁寧な施工を心がけております。 近隣の皆様には引き続きご不便をおかけすることもあるかと存じますが、配慮を忘れず進めてまいります。よろしくお願いいたします。
