工事名:令和7年度(仮称)愛鷹地区センター建築主体工事
2月は地盤改良から基礎配筋、底盤コン打設まで行いました。
基礎配筋の際、ラフターを使用しての吊り荷作業や足場上での作業がありましたが、重機災害や転落災害などがなく作業のほう完了しました。
3月は基礎コン打設及び外周部埋戻しまで行い、その後浄化槽工事に入ります。
工事完了まで先が長いので引き続き無事故・無災害で行けるよう気を付けます。
2月主な作業内容
2/2~ 地盤改良、床付け
2/9 捨コン打設
2/10~ 基礎足場組立

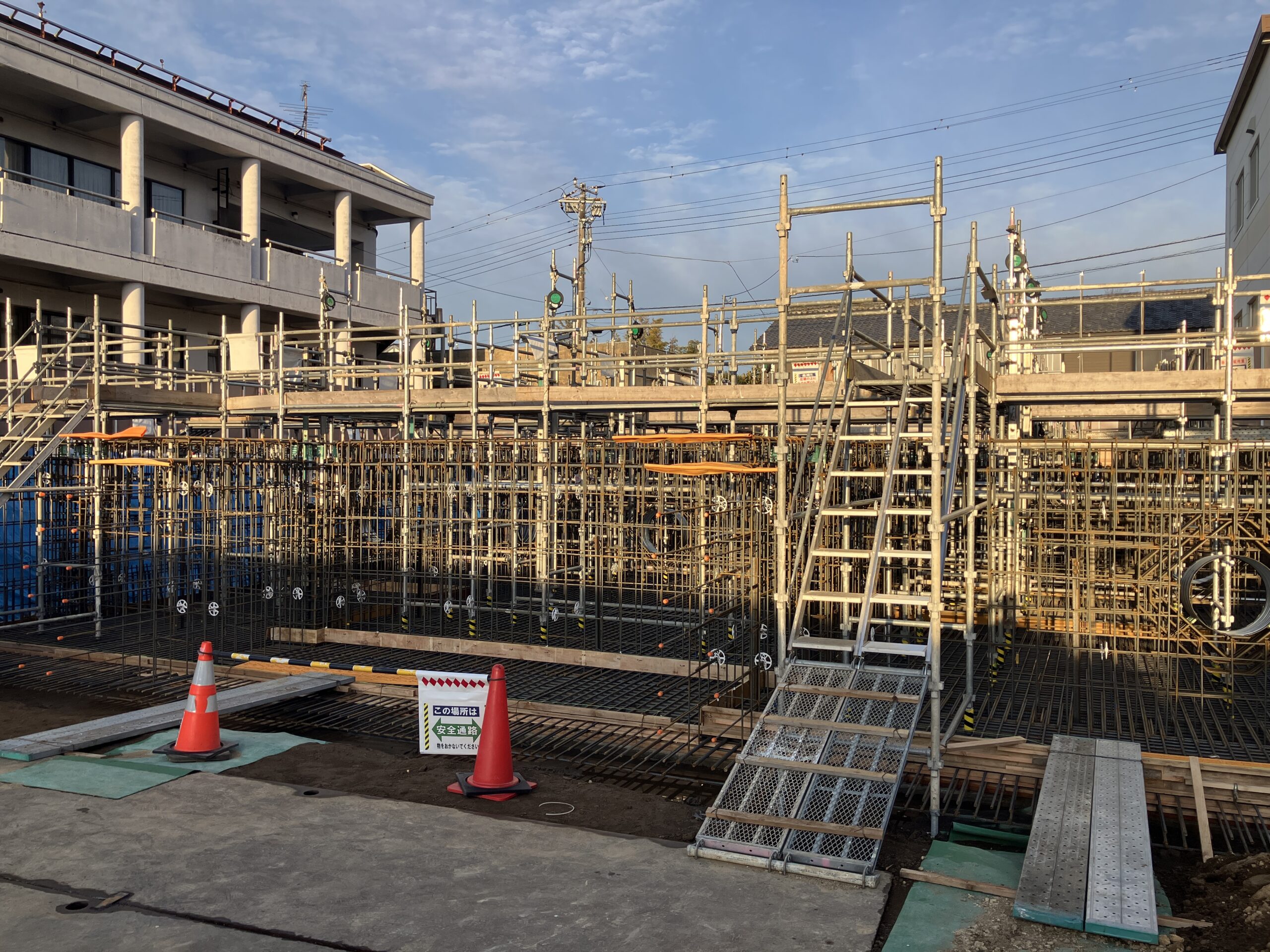

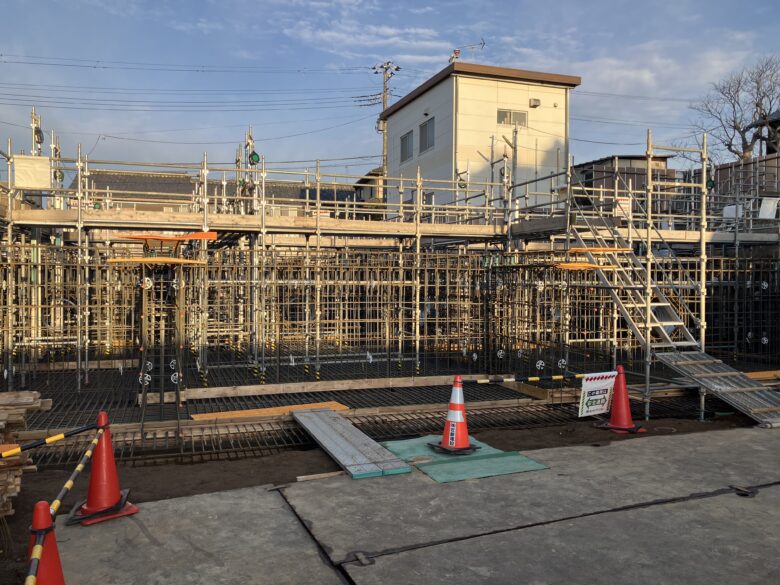

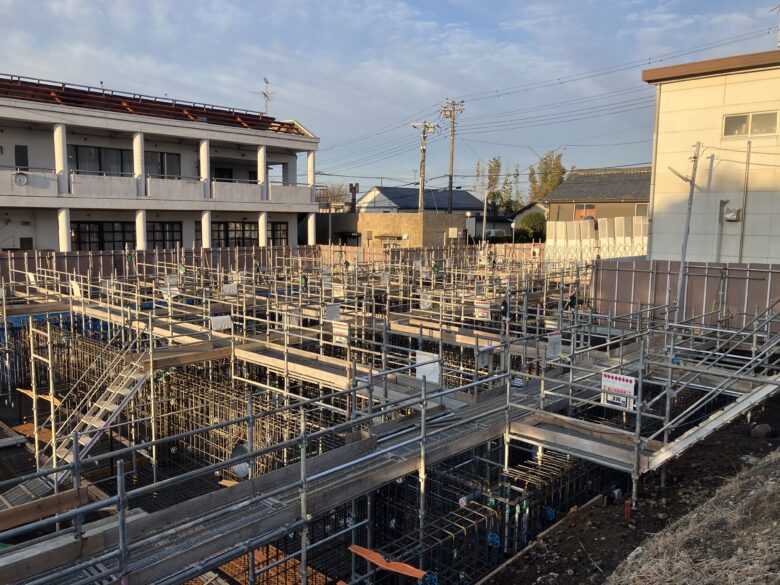

2/16~ 基礎配筋
2/27 基礎底盤コン打設
3月主な作業内容
3/3~ 基礎型枠建込
3/13~ 基礎コン打設
3/16~ 基礎型枠脱型
3/18~ 外周部埋戻し
3/23~ 浄化槽工事
