工事名 県営住宅原団地建替整備事業_第二工区

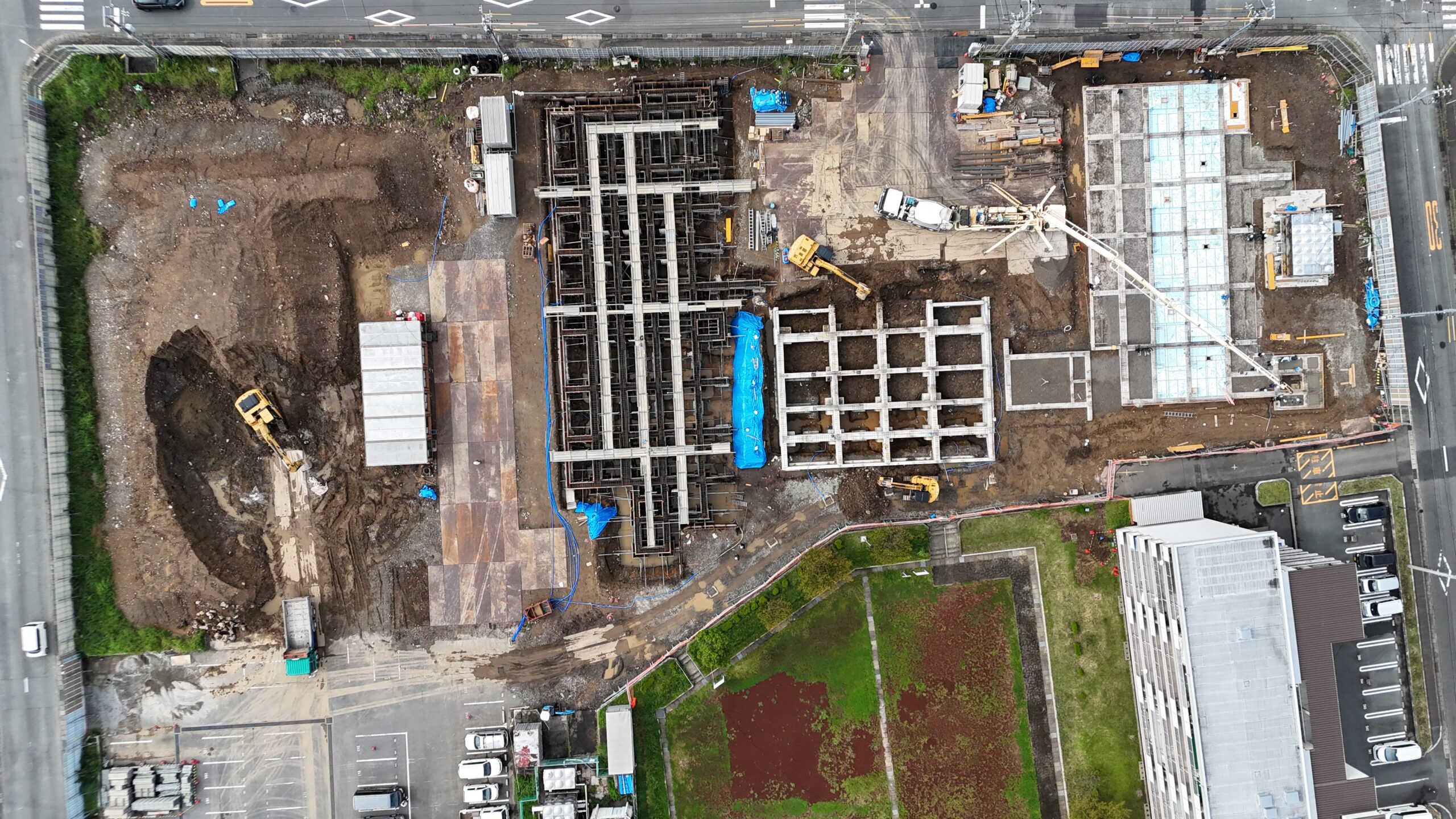

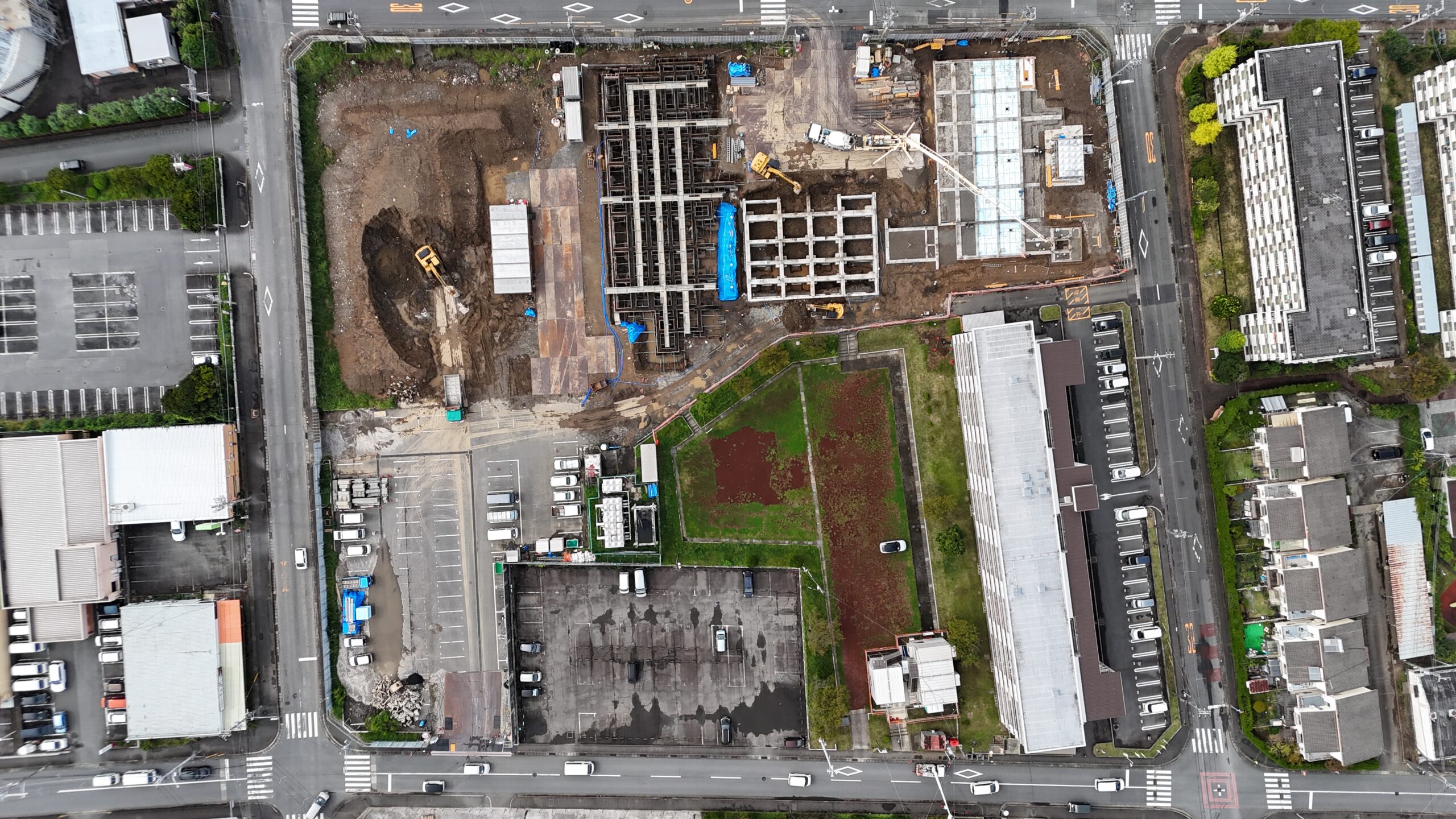

9月は、4、5号棟において基礎コンクリート打設作業が完了し、現在は埋戻し作業を進めています。6号棟では基礎配筋および型枠工事が完了し、基礎コンクリート打設に向けた準備を進めています。
10月からは、4号棟は土間、腰壁の打設作業を行い躯体工事へ移行する予定です。5号棟は、10月中旬頃に土間、腰壁の打設作業を行い、躯体工事へ移行します。
6号棟は、10月上旬に基礎コンクリートの打設、中旬に埋戻し作業、下旬頃に土間コンクリート打設作業を予定しています。
10月は各棟で打設作業が続くため、ポンプ車やミキサー車の出入りが増加する見込みです。車両の誘導や周囲の安全確認を徹底し、接触事故等の防止に努め、安全第一で工事を進めていきます。
9月の主な作業内容
4号棟
基礎CON、埋戻し、スタイロ敷き、土間配筋
5号棟
基礎配筋、基礎型枠、基礎CON、埋戻し、スタイロ敷き
6号棟
杭頭補強筋、基礎配筋、基礎型枠、基礎CON
10月の主な作業内容
4号棟
土間配筋、土間CON打設、1階躯体 配筋・型枠
1階躯体CON打設、外部足場組立
5号棟
土間配筋、土間CON打設、1階躯体 配筋・型枠、外部足場組立
6号棟
基礎埋戻し、土間断熱工事、土間配筋・型枠、土間CON打設、外部足場組立
