2025/05/09

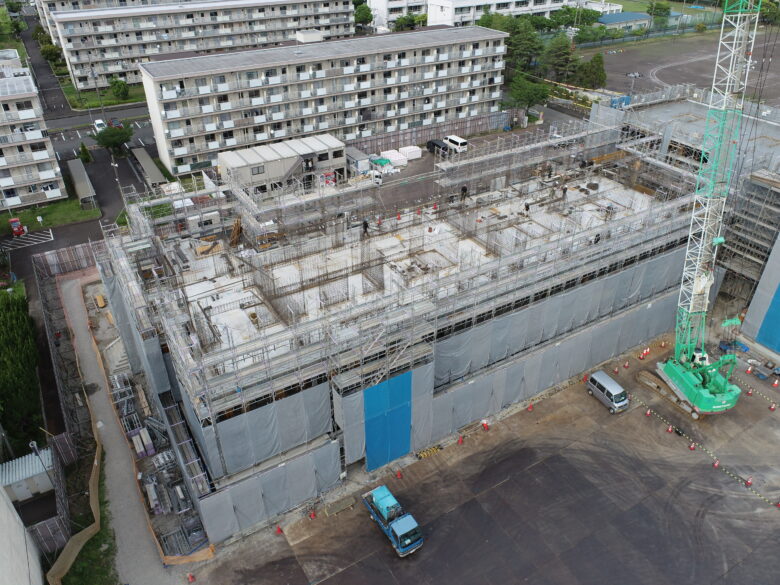

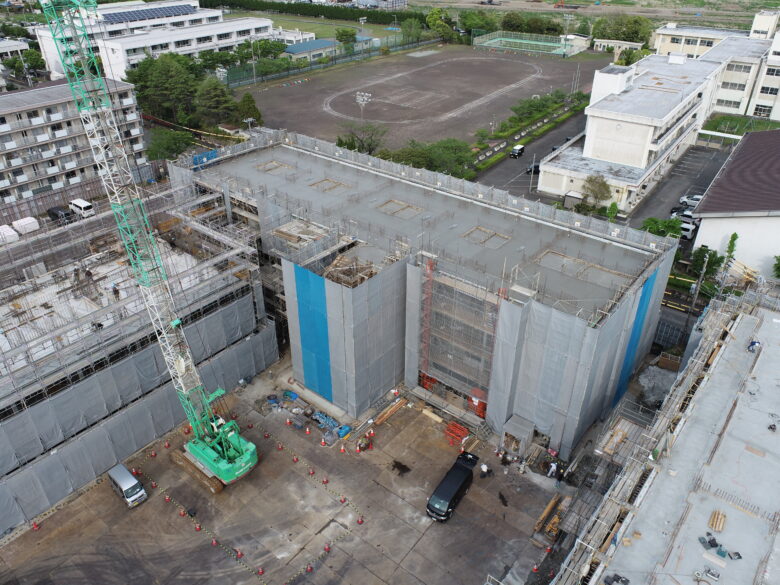

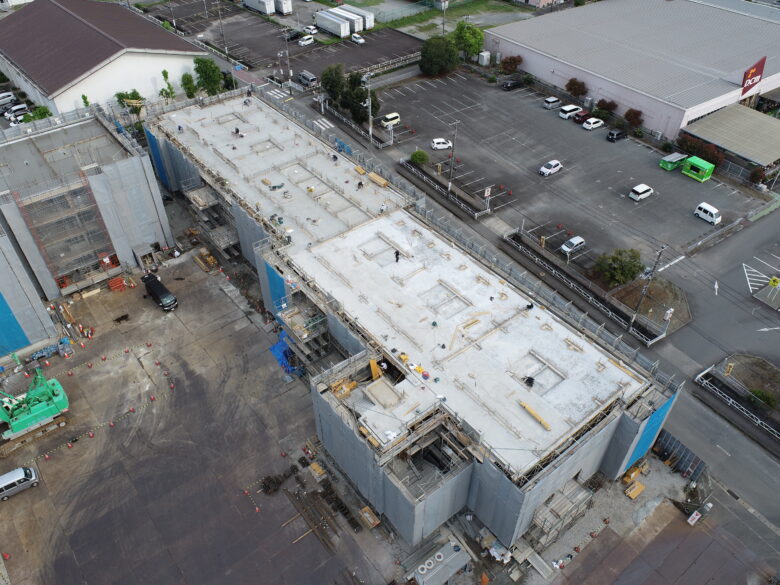

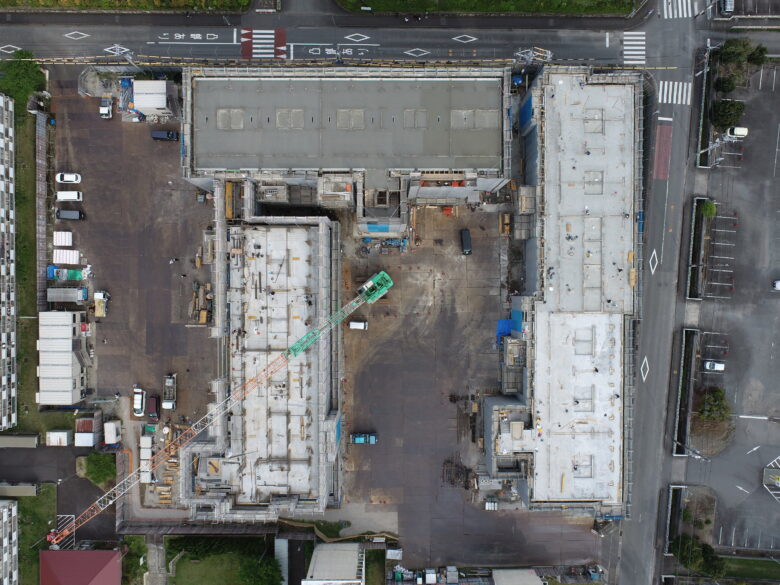

県営住宅原団地建替整備事業_第一工区 4月工事状況

4月は1、3号棟は3階、2号棟は4階躯体コンクリ-ト打設、1号棟は2階渡り廊下の打設まで行いました。
1、2階と同じことを行っていた為、現場の方が滞りなく進みました。
また打設時は1階のときと同じく、1号棟及び2号棟は予定の日が雨だったため、1日で全範囲打設を行いました。
2号棟は内装工事も始まり、上の階と下の階それぞれ別の工事が始まりとても忙しくなっています。


5月は1、3号棟は4階、2号棟は5階の躯体工事に入ります。

また2号棟は渡り廊下の打設も行っていきます。
各棟1階、2階の方では内装工事もありますので忙しいですが頑張っていきます。
現場の方に多くの人が出入りをしていますので、事故等も増えやすくなりますので今後も一層気を付けて作業を行っていきます。



4月作業内容



1号棟
・4/5 外部足場かさ上げ完了
・4/7 3階壁、梁配筋完了
・4/14 3階壁、梁型枠完了
・4/19 4階スラブ配筋完了
・4/22 3階躯体配筋検査完了
・4/23、24 3階躯体コン打設完了
・4/28 足場かさ上げ完了

1号棟渡り廊下
・4/3 2階柱配筋施工完了
・4/7 2階柱配筋施工完了
・4/12 3階スラブ配筋施工完了
・4/23 2階コン打設施工完了

2号棟躯体
・4/8 4階スラブ配筋完了
・4/10.11 3階躯体コンクリート打設完了
・4/19 4階壁、梁配筋完了
・4/25 4階壁、梁型枠完了
・4/28 5階スラブ配筋完了
・4/30 4階配筋検査完了
・5/1 4階躯体コンクリート打設完了

2号棟内装
・4/22 1階LGS、ボード張り完了
・4/26 1階サッシ取付完了
・4/30 1階額縁、UB設置完了
・4/30 1階ガラス、シーリング完了

3号棟
・4/9 外部足場かさ上げ完了
・4/11 3階壁、梁配筋完了
・4/15 3階壁、梁型枠完了
・4/24 4階スラブ配筋完了
・4/25 3階配筋検査完了
・4/28 3階A工区躯体コンクリート打設完了
・4/30 3階B工区躯体コンクリート打設完了



5月作業内容



1号棟
・5/1~ 外部足場かさ上げ開始予定
・5/2~ 4階壁、梁配筋開始予定
・5/9~ 4階壁、梁型枠建込開始予定
・5/14~ 5階スラブ配筋開始予定
・5/21~ 4階躯体配筋検査予定
・5/22~ B工区4階躯体コンクリート打設予定
・5/23~ A工区4階躯体コンクリート打設予定
・5/27~ 5階壁配筋開始予定

1号棟渡り廊下
・5/10~ 4階梁、スラブ配筋施工開始予定
・5/14~ 4階梁型枠施工開始予定
・5/21~ 3階配筋検査予定
・5/22~ 3階コン打設予定

2号棟躯体
・5/1 4階躯体コンクリート打設完了
・5/7~ 足場かさ上げ開始予定
・5/8~ 5階壁、梁配筋開始予定
・5/14~ 5階壁、梁型枠開始予定
・5/20~ R階スラブ配筋開始予定
・5/26~ 5階躯体配筋検査予定
・5/27、28~ 5階躯体コンクリート打設予定

2号棟渡り廊下
・5/13~ 1階柱配筋施工開始予定
・5/16~ 1階型枠施工開始予定
・5/19~ 2階スラブ配筋開始予定
・5/21~ 配筋検査予定
・5/22~ 1階コンクリート打設予定

3号棟
・5/2~ 外部足場かさ上げ開始予定
・5/7~ 4階壁、梁配筋開始予定
・5/13~ 4階壁、梁型枠開始予定
・5/19~ 5階スラブ型枠開始予定
・5/22~ 5階スラブ配筋開始予定
・5/27~ 4階躯体配筋検査開始予定
・5/29、30~ 4階躯体コンクリート打設開始予定

3号棟内装
・5/1~ 1階サッシ取付開始予定
・5/10~ 1階ガラス、シーリング施工開始予定
・5/13~ 1階額縁取付、UB設置施工開始予定
・5/16~ 1階断熱吹付施工開始予定
・5/21~ 1階置床施工開始予定
・5/24~ 1階木工事施工開始予定
