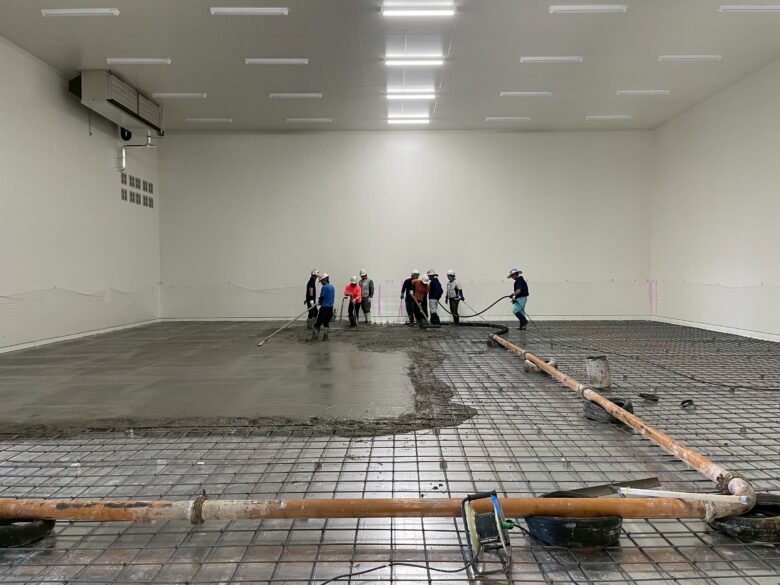

6月は冷蔵庫棟の冷凍室の土間コンクリート打設や太陽光パネルの設置、テント倉庫棟の土間配筋、外構工事として側溝工事を行いました。

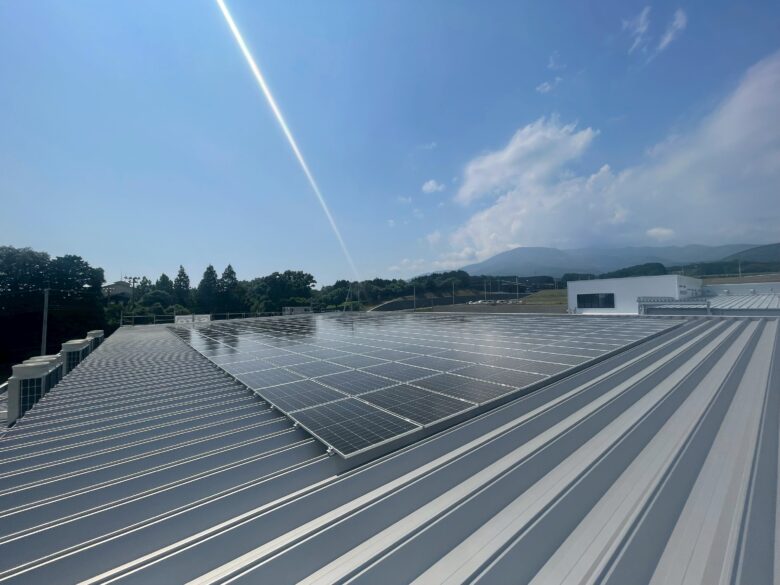

冷蔵庫棟には、照明器具や床の断熱工事なども行い、屋根にはおよそ103kW相当の太陽光を設置しました。テント倉庫棟では月末に土間の配筋作業と腰壁の型枠工を行っています。
7月には冷蔵庫棟では、屋外に冷凍機や配管が取り付けられ、耐圧試験を控えることになります。テント倉庫棟は土間と腰壁の2回に分けてコンクリート打設作業を行って行きます。
事務所棟は引き続き内装作業を行い、クロス張りや床貼り作業を行って行きます。
月に一度の定例会にてクロスの模様や各種色についても随時相談し合っており、お客様の希望に叶う工事を行うことを第一に目指して引き続き作業に参ります。
6月の主な工事内容:冷蔵庫棟土間コンクリート、太陽光パネル設置、側溝工事
7月の主な工事内容:冷蔵庫棟冷媒配管接続・耐圧試験、事務所棟壁下地処理~クロス張り

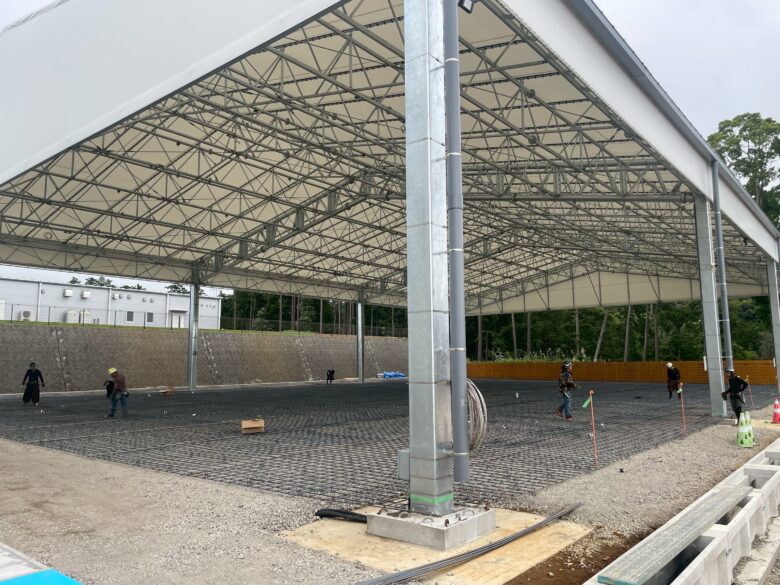

テント棟土間配筋
