5月は1、3号棟は4階、2号棟は5階躯体コンクリ-ト打設まで行いました。
先月から引き続き同じことを行っていた為、現場の方は滞りなく進みました。
また打設時は3号棟は予定の日が雨だったため、1日で全範囲打設を行いました。
時間も朝早く7時ごろから行い1時~2時頃に終わりました。
1.2.3号棟それぞれ内装工事も始まり現在1階は部屋内の仕切りなどを木材で作っている状態です。
部屋の方の全貌が目で分かるようになってきており、施工完了後が楽しみになっています。
現場の方は内装業者さんが増えてきていますので事故等も増えやすくなりますので今後も一層気を付けて作業を行っていきます。
5月作業内容
1号棟躯体
・5/2 4階壁配筋完了
・5/13 4階壁、5階スラブ型枠建込完了
・5/19 5階スラブ配筋完了
・5/21 4階躯体配筋検査完了
・5/22、23 4階躯体コンクリート打設完了
・5/26 足場かさ上げ完了
・5/31 5階壁配筋完了
1号棟渡り廊下
・5/13 4階梁、スラブ配筋完了
・5/17 4階梁型枠建込完了
・5/21 3階躯体配筋検査完了
・5/22 3階躯体コン打設完了
1号棟内装
・5/2 1階サッシ取付完了
・5/9 1階UB完了
・5/15 1階ウレタン施工完了
・5/24 1階置床施工完了
・5/24 2階サッシ取付施工完了
・5/24 2階UB取付施工完了
2号棟躯体
・4/8 4階スラブ配筋完了
・4/10.11 3階躯体コンクリート打設完了
・4/19 4階壁、梁配筋完了
・4/25 4階壁、梁型枠完了
・4/28 5階スラブ配筋完了
・4/30 4階配筋検査完了
・5/1 4階躯体コンクリート打設完了
2号棟躯体
・5/14 5階壁、梁配筋完了
・5/20 5階壁、R階スラブ型枠完了
・5/24 R階スラブ配筋完了
・5/26 5階躯体配筋検査完了
・5/27、28 5階躯体コンクリート完了
2号棟渡り廊下
・5/21 渡り廊下1階配筋検査完了
・5/22 渡り廊下1階コンクリート打設完了
・5/28 渡り廊下B2階コンクリート打設完了
2号棟内装
・5/1 1階ガラス取付完了
・5/7 1階UB取付完了
・5/8 1階ウレタン吹付完了
・5/17 1階置床施工完了
・5/23 2階ガラス取付完了
・5/27 2階ウレタン吹付完了
3号棟躯体
・5/9 外部足場かさ上げ完了
・5/12 4階壁、5階梁配筋完了
・5/16 4階壁、5階梁型枠完了
・5/24 5階スラブ配筋完了
・5/26 4階配筋検査完了
・5/29 4階A、B工区躯体コンクリート打設完了
3号棟内装
・5/8 1階サッシ取付完了
・5/14 1階ガラス取付完了
・5/15 1階UB取付完了
・5/20 1階ウレタン吹付完了
6月作業内容
1号棟躯体
・6/1~ 5階壁、スラブ型枠施工中
・6/9~ R階梁・スラブ開始予定
・6/9~ 4階壁、梁型枠建込開始予定
・6/14~ 5階スラブ配筋開始予定
・6/16~ 5階躯体配筋検査予定
・6/19~ B工区4階躯体コンクリート打設予定
・6/23~ A工区4階躯体コンクリート打設予定
1号棟渡り廊下
・6/19~ 4階躯体コンクリート打設予定
・6/27~ 5階躯体コンクリート打設予定
1号棟内装
・6/3~ 2階額縁取付開始予定
・6/5~ 2階ウレタン吹付開始予定
・6/9~ 2階置床開始予定
・6/10~ 3階サッシ取付開始予定
・6/17~ 3階UB取付開始予定
・6/20~ 3階額縁取付開始予定
・6/23~ 8階ウレタン吹付開始予定
・6/23~ 置床開始予定
2号棟躯体
・6/17 R階パラペットコン打設予定
2号棟渡り廊下
・6/9~ 3階躯体コンクリート打設予定
・6/17~ 4階躯体コンクリート打設予定
・6/25~ 5階躯体コンクリート打設予定
2号棟内装
・6/4~ 3階ALC建込開始予定
・6/5~ 3階UB取付開始予定
・6/6~ 3階ガラス取付開始予定
・6/9~ 3階ウレタン吹付開始予定
・6/10~ 2階天井木下地取付開始予定
・6/12~ 1階額縁等塗装開始予定
・6/13~ 3階置床開始予定
・6/14~ 1階壁、天井ボード貼り開始予定
・6/16~ 4階サッシ取付開始予定
・6/26~ 4階UB取付開始予定
・6/28~ 4階ガラス取付開始予定
・6/30~ 5階サッシ取付開始予定
3号棟躯体
・6/2~ 外部足場かさ上げ開始予定
・6/3~ 5階壁、梁配筋開始予定
・6/7~ 5階壁、梁型枠開始予定
・6/20~ R階スラブ配筋開始予定
・6/26~ 5階躯体配筋検査予定
・7/1、2~ 5階躯体コンクリート打設開始予定
3号棟内装
・6/2~ 2階サッシ取付開始予定
・6/7~ 2階ガラス、シーリング施工開始予定
・6/11~ 1階額縁取付、UB設置施工開始予定
・6/18~ 2階断熱吹付施工開始予定
・6/20~ 2階置床施工開始予定
・6/24~ 2階木工事施工開始予定

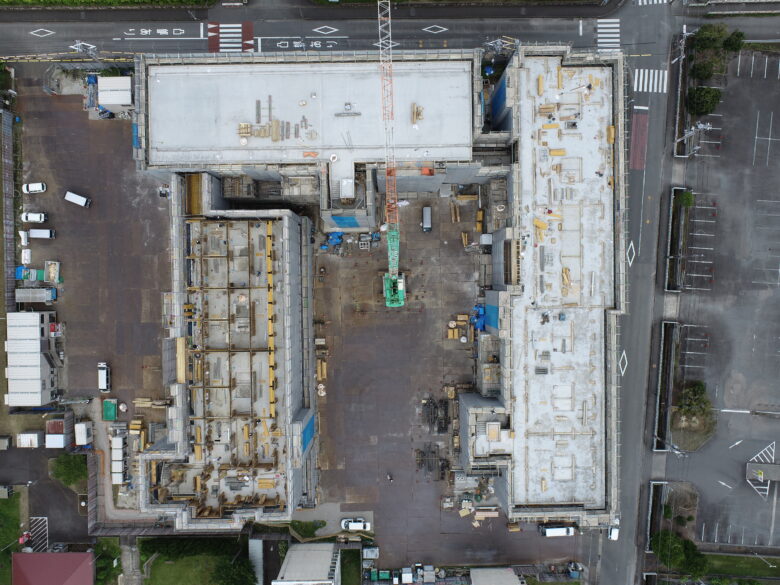

2025/5_全体空撮

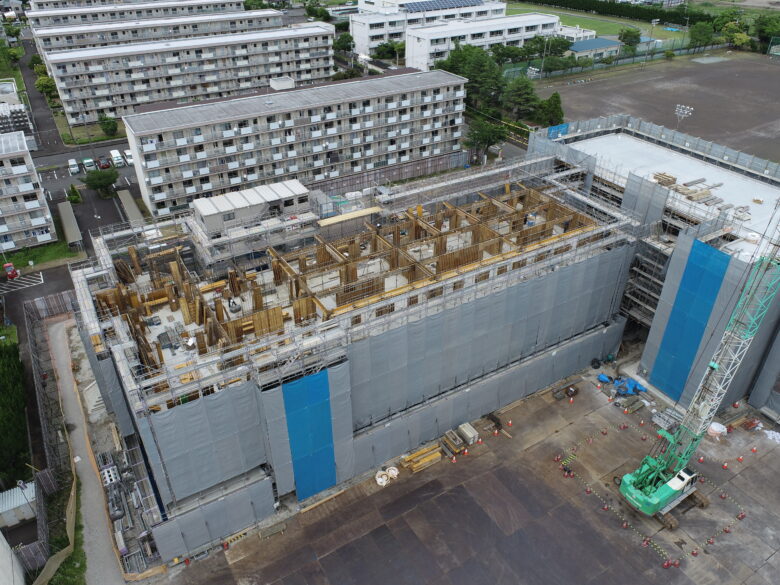

2025/6_1号棟空撮

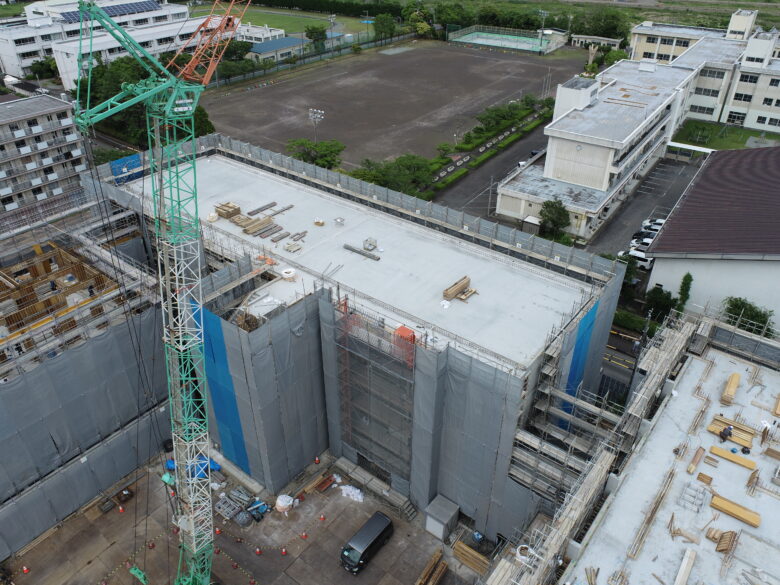

2025/6_3号棟空撮

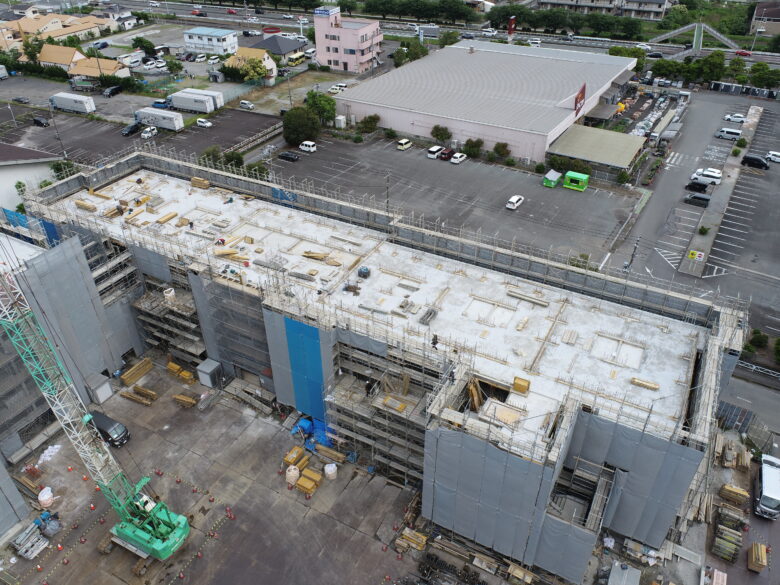

2025/6_2号棟空撮

2025/6_3号棟空撮
